三峡水库2023年蓄水任务圆满完成

文章来源:中国长江三峡集团有限公司  发布时间:2023-10-25

10月20日13时,三峡水库水位蓄至175米,圆满完成2023年蓄水任务,这是自2008年首次进行175米试验性蓄水以来,三峡水库第13次成功实现175米蓄水目标。

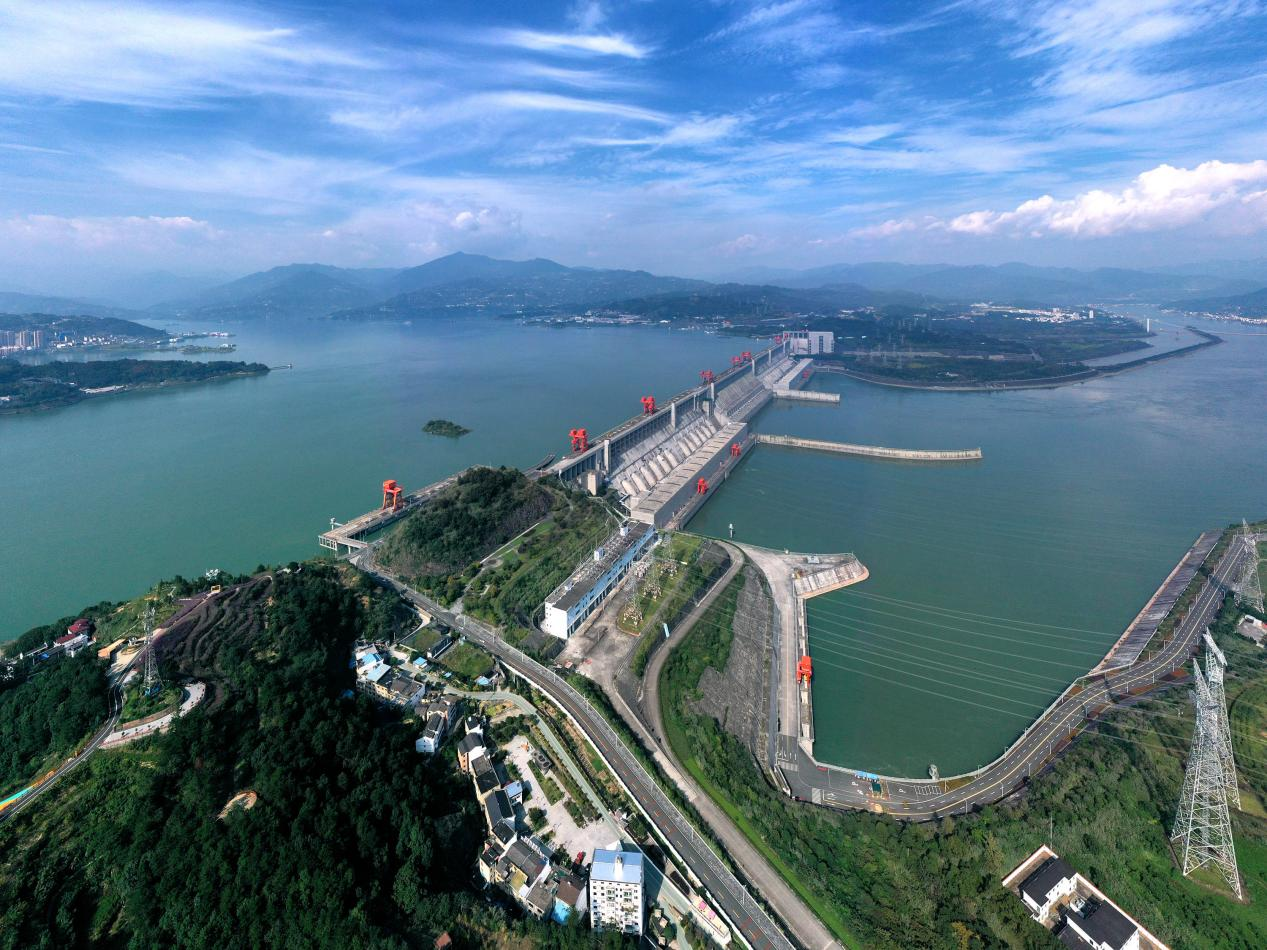

三峡工程

根据相关批复要求,三峡水库于9月10日启动蓄水工作,起蓄水位158.95米。蓄水过程中,三峡水库结合上下游实时雨水情及预测情况、水旱灾害防御形势、流域梯级水库蓄水状况及发电、航运、灌溉等用水需求,动态调整蓄水计划,优化蓄水进程,9月底蓄至169.06米,10月20日蓄满水库,蓄水总量138亿立方米。至此,金沙江下游-三峡梯级水库圆满完成2023年蓄水任务,为今冬明春有效发挥供水、发电、航运、生态等综合效益奠定了坚实基础。

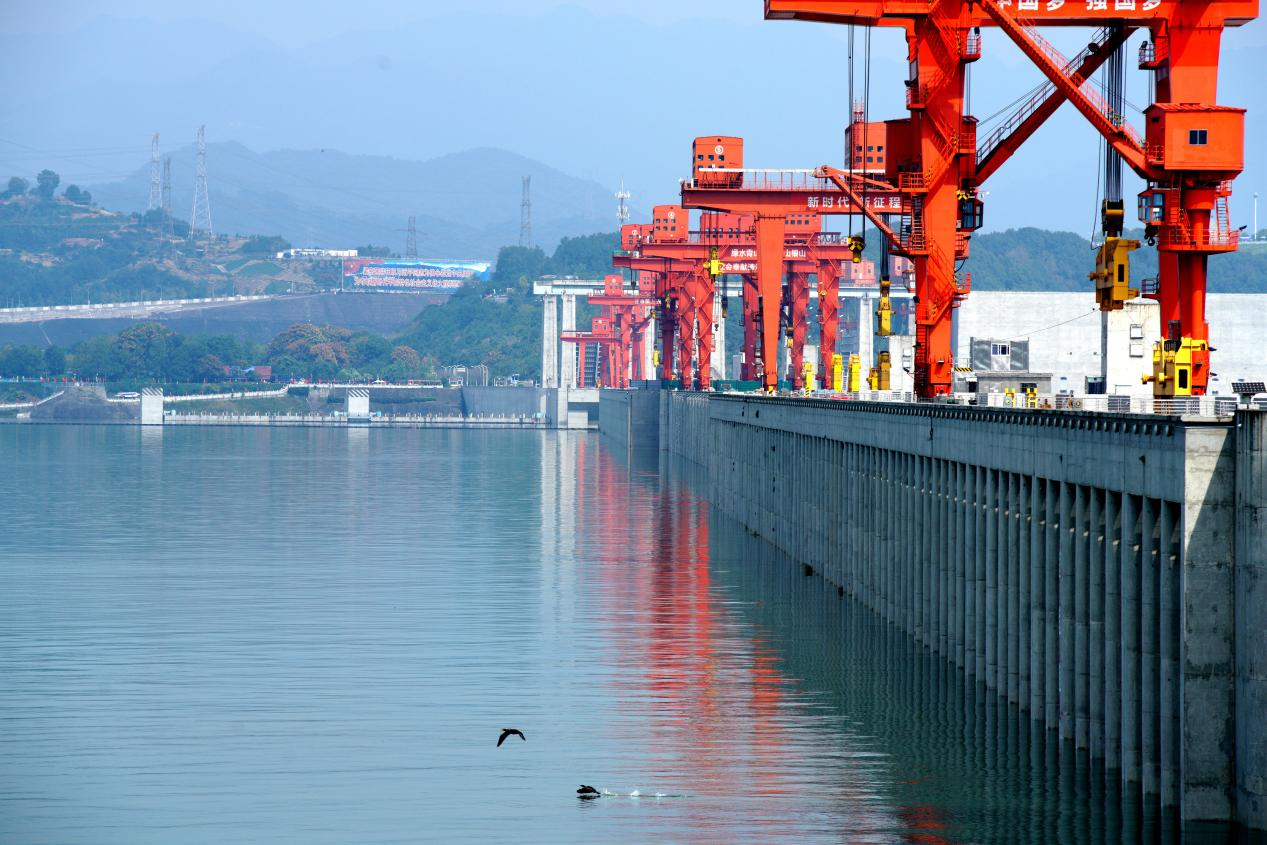

三峡大坝上游

在历时41天的蓄水过程中,三峡集团密切关注长江流域水情气象情况以及上游水库调蓄计划,加强水文气象会商,严格执行相关调度令,在相关单位的支持下,顺利完成高温保电、杭州亚运会保供等多项调度任务,并满足了中下游供水、航运等各类用水需求。

蓄水期间,三峡大坝工作性态正常,三峡大坝各项监测指标均在设计允许范围内。三峡水库干流监测断面水质为优,与去年同期持平。
